潮白河孔雀城停电情况有缓解 四季度有望根本解决--强国社区--人民网
人民网>>强国社区>>政在回应

潮白河孔雀城停电情况有缓解 四季度有望根本解决

2013年07月31日18:13    来源:人民网强国论坛    手机看新闻

    人民网北京7月31日电 (黄玉琦 王洋 彭心韫)7月初,有网友在强国论坛上帖,反映潮白河孔雀城小区今年以来频繁停电,严重影响业主正常生活。对此,“政在回应”栏目记者分别采访了潮白河孔雀城小区开发商,大厂开发区管委会和大厂供电局,并实地探访了小区业主和一座正在兴建的变电站。

    大厂开发区管委会表示,频繁停电主要是由上半年极端天气造成的意外事故及开发商施工挖断电缆造成的。另外,园区现使用的农村电网已无法满足用电需求。为了保障居民生产生活用电,目前在小区的东侧正在兴建一所110KV的变电站。大厂供电局则表示,目前该所变电站的一期工程可于2013年9月具备送电条件。但因涉及配套线路架设工程,完工时间暂无法确定。潮白河孔雀城小区开发商回应称,一旦供电主网站工程完成,开发商将对小区内的设备和线路进行相应调试和调整,确保小区业主于今年第四季度用上变电站送出的电。

    网友强坛上帖:小区频繁停电 业主盼限期解决问题

    7月3日,网友“一鸣惊”在强国论坛发表题为“潮白河孔雀城月均停电5到6次 业主盼尽快解决”的帖文。帖文中业主反映潮白河孔雀城小区“每月平均停电5到6次”,入夏以来停电次数更加频繁。频频停电造成“常常大热天洗不上澡”、“家里冰箱内的速冻食品和肉化了,胰岛素药品也不能吃了”、“家里老人因看不见行动不便”、“给正装修的业主带来困扰”等一系列的问题。

    大厂开发区管委会及小区开发商:停电多为意外事故 正兴建变电站确保供电

    “政在回应”栏目记者在孔雀城官方网站上了解到,潮白河孔雀城位于潮白河东岸,河北大厂回族自治县。开发商为华夏幸福基业股份有限公司下属的房地产公司——京御房地产开发有限公司。小区有低密别墅和高层两种建筑类型。

    7月10日,大厂开发区管委会和华夏幸福基业股份有限公司大厂大区分公司的相关负责人,专门到人民网向“政在回应”栏目做了有关小区频繁停电的情况说明。大厂开发区管委会相关负责人表示,从2013年1月至7月,潮白河孔雀城小区共停电14次。其中10次为大风大雨等极端天气造成的意外事故,4次为小区开发商施工挖断电缆导致。

    同时,这位大厂开发区管委会相关负责人说,潮白河孔雀城小区位于大厂潮白河工业区范围内,网友反映的小区频繁停电一事,部分原因在于园区及周边为原农村电网,无法承载现园区内的用电需求,园区电网设施急需升级改造。为了确保今后小区居民的生产生活用电,已从今年3月起于小区东侧兴建一座110KV的变电站。目前,变电站的建设已进入设备调试、安装阶段,2013年9月底可投入使用。

    对于小区业主何时能用上来自这座110KV变电站送出的电,华夏幸福基业股份有限公司大厂大区分公司相关负责人表示,通过与小区开发商负责土地基础设施建设部门的工作人员进行沟通,如今年9月变电站开始送电,园区主网站工程完成,开发商将负责对小区内的供电设备、线路进行相应调试和调整,可确保小区业主于今年第四季度用上变电站送出的电。

    大厂供电局:变电站相关配套线路架设工程量大 完工时间不确定

    为了了解这座在建的110KV变电站情况,“政在回应”栏目记者致电负责潮白河孔雀城小区供电工作的大厂回族自治县供电局,电话采访了供电局发展建设部的工作人员。他向记者介绍,廊坊八百户110KV变电站工程的兴建主要是为了缓解祁各庄镇、邵府乡周边居民生产生活用电问题。目前,按变电站产权归属和负担运营维护责任的廊坊供电公司计划,变电站一期工程将于今年9月完工。届时变电站站内将具备向周边送电的条件。

    至于与变电站相关配套线路的兴建与架设,全部都由大厂供电局负责管理。工程分为两个部分:一部分为从变电站到小区之间,这部分工程的建设由大厂供电局负责,目前正在建。另一部分为孔雀城小区内的电缆线路工程,可能含一些土建工程。因为第二部分的工程建设并非供电局一方主导,需要小区开发商的配合。目前从供电局角度出发,不好预估潮白河孔雀城小区业主何时能用上变电站送出的电。

    记者实地探访:停电情况已有所缓解 变电站工程因天气道路问题延期完工

    7月22日,“政在回应”栏目记者赴潮白河孔雀城小区及廊坊八百户110KV变电站工程工地进行采访。

    当记者就近期小区的停电次数向业主了解情况时,一位业主表示:自7月11日搬入小区居住以来,共停电两次,皆为19日傍晚,合计停电一个多小时。另一位业主向记者介绍,进入7月以来,停电的次数已不像上半年一样频繁。现在小区东北侧增加了一个临时变压器,对停电情况有所缓解。随后,根据业主的描述,记者在小区的东北侧找到了业主讲述的变压器。

    随后,记者又实地探访了正在建的廊坊八百户110KV变电站工程。根据在工程工地采访到的项目方与监理方的说法,廊坊八百户110KV变电站将安装三台主变压器。在安装其中两台主变压器,再经过副变压器安装、挂电缆、通电、进行设备调试的阶段后,该变电站一期工程可投入使用送电。

    根据记者所见,工程现安装好一台主变压器,另一台已运抵工地旁边。因近期下雨,道路松软泥泞,第二台变压器在进入工地时因太重把路基压坏,无法继续进入。工程监理方人员向记者介绍,现施工方正在修整路基,修整完毕后将进行第二台主变压器的进驻与安装。工程监理方人员同时表示,工程项目工期原定为2013年3月15日至7月15日。预计8月中下旬,变电站一期工程可完工。

    7月29日,“政在回应”栏目记者注意到潮白河孔雀城伯顿庄园业主论坛上发表了题为《13年度潮白河孔雀城业主与开发商沟通会回复》的帖子。帖文中提到:潮白河孔雀城将实行开发商与业主常态化沟通会机制。双方暂定将在每年春季、雨季、冬季不定期举办沟通会,望通过此机制营造优质社区环境,更深入为业主进行服务。

    此外从7月18日起,“政在回应”栏目记者多次致电大厂开发区管委会相关负责人,希望管委会能就变电站的建设情况、何时投入使用协调各方说法,给予明确答复。但截至记者发稿,尚未收到对方回复。“政在回应”栏目将继续关注事件进展。

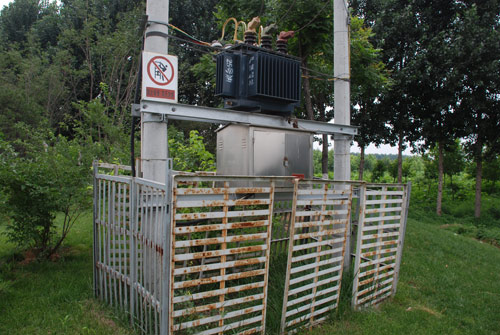

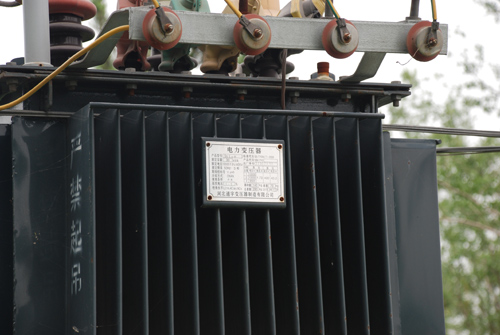

业主描述“增设的变压器”

业主描述“增设的变压器”标识牌

潮白河孔雀城小区到变电站一段 路边正在架设的供电线路

潮白河孔雀城小区到变电站一段 路边正在架设的供电线路

廊坊八百户110KV变电站工程工地门口竖立的建设管理责任牌

变电站门口竖立的工程项目概况牌

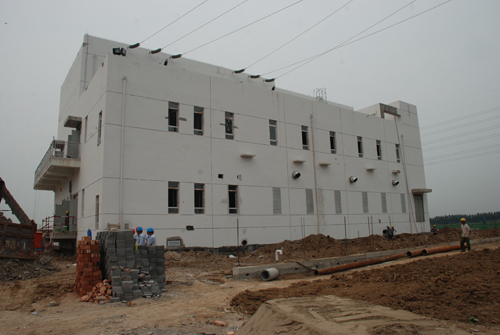

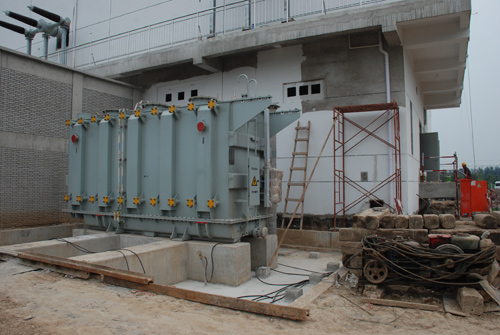

变电站地上部分建筑外观

第一台主变压器已安装完毕

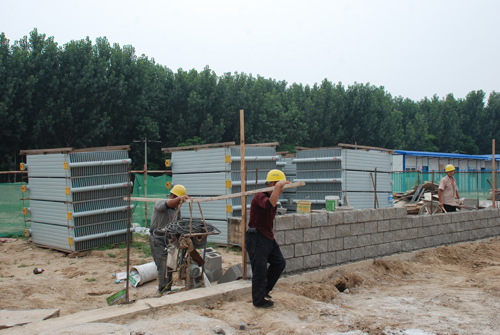

廊坊八百户110KV变电站工程工地上正在施工的工人

变电站一层机房

变电站一层机房出入口

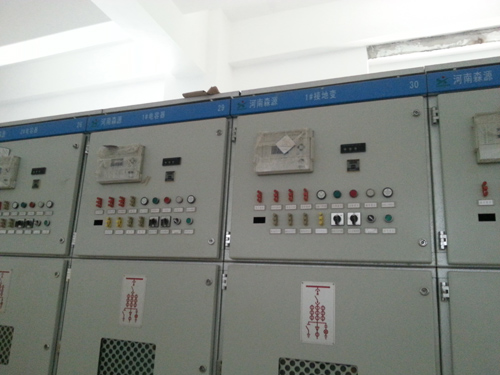

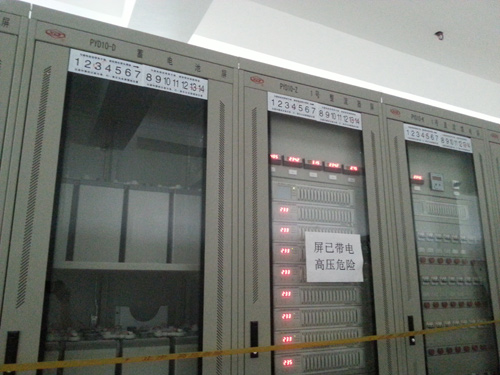

变电站二层机房

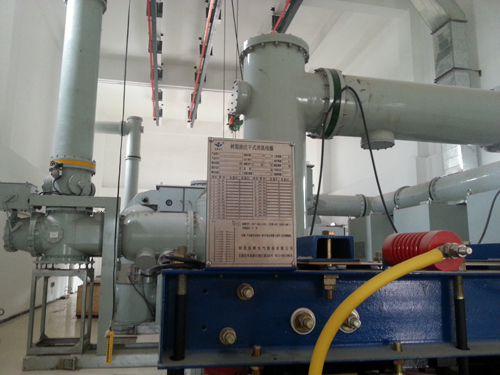

变电站二层机房大型电气设备

变电站三层送电线路出口

变电站电力送出线路

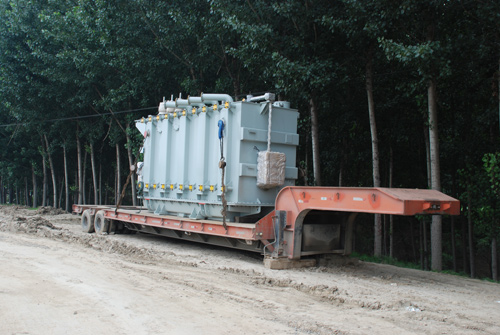

因雨天道路泥泞暂未安装的第二台主变压器
